380-kV Ltg. Daxlanden - Eichstetten Ersatzneubau NBR VM09

Das Projekt umfasst den Ersatzneubau der Masten 217A–250A einschließlich der Anbindung der Leitung 7110 an das Umspannwerk Weier. Die neue 380-kV-Leitung ist Teil der Netzverstärkung Badische Rheinschiene. Zwei provisorische Leitungen sichern während der Bauphase die Netzstabilität.

NBR_VM09_Referenz_Bild_00

Short Facts

Land

Deutschland

Bundesland

Baden-Württemberg

Leistungsbereich

Freileitungsbau

Kunde

TransnetBW GmbH

Projektdetails

Spannungsebene

380 kV

Projektdauer

November 2024 bis Februar 2028

Länge der Leitung

ca. 12,8 km

Gründung

26 Bohrpfahl- und 11 Plattengründungen

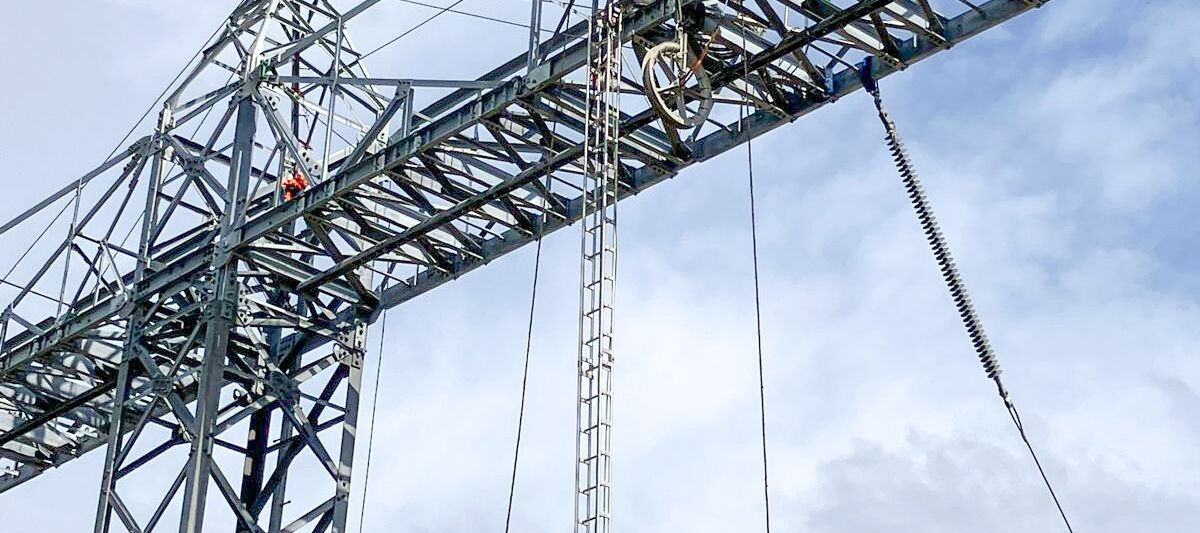

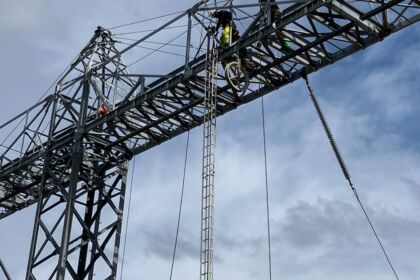

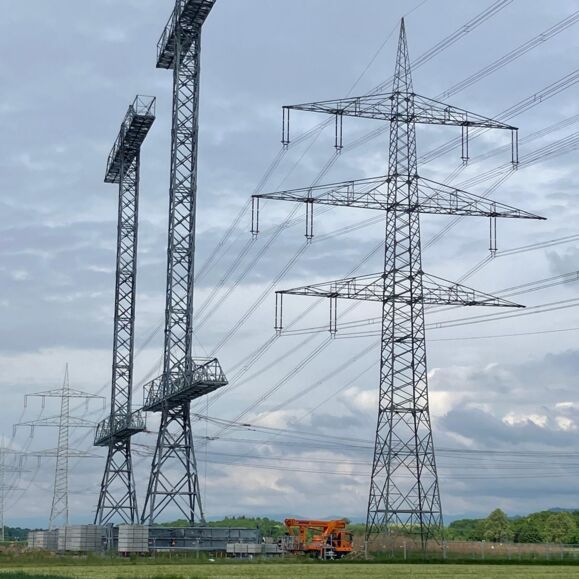

Maste

37 Stück, 19 Abspann- und 18 Tragmasten sowie 20 CPs

Beseilung

2x3x4 562-AL 1/49-ST1A/ 2x3x3 HF 212-AT3/49-ACI14SA

Besonderheiten

Die Maßnahme verläuft durch mehrere FFH- und Vogelschutzgebiete und unterliegt strengen Bauzeitenbeschränkungen.

Mehrwert

Die NBR schafft die Grundlage für eine sichere und zukunftsfähige Stromversorgung in Baden-Württemberg und unterstützt maßgeblich die Energiewende. Durch die Modernisierung bestehender Infrastruktur profitieren Region, Wirtschaft und Menschen vor Ort gleichermaßen von einer leistungsstarken, nachhaltigen und langfristig stabilen Energieversorgung.
