LEW DIV 11351 O11/E6 Sontheim. 110 kV-Ltg. Lachen-Honsolgen Anlage 11351

Cteam im Freileitungsbau: Errichtung und Instandhaltung von Hochspannungsleitungen.

Short Facts

Land

Deutschland

Leistungsbereich

Freileitungsbau

Projektdetails

Projektdauer:

12 Wochen

Arbeiten

Bestand: Fundament Verstärkung + Stahlsanierung Mastneubau in Leitungstrasse

Länge der Leitung:

Betroffener Abschnitt Mast 55 - 57: ca. 0,72 km

Gründung:

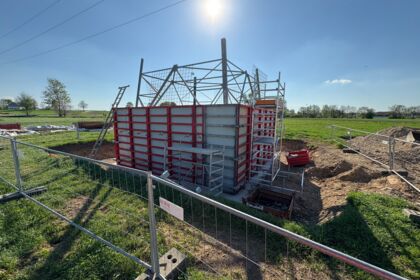

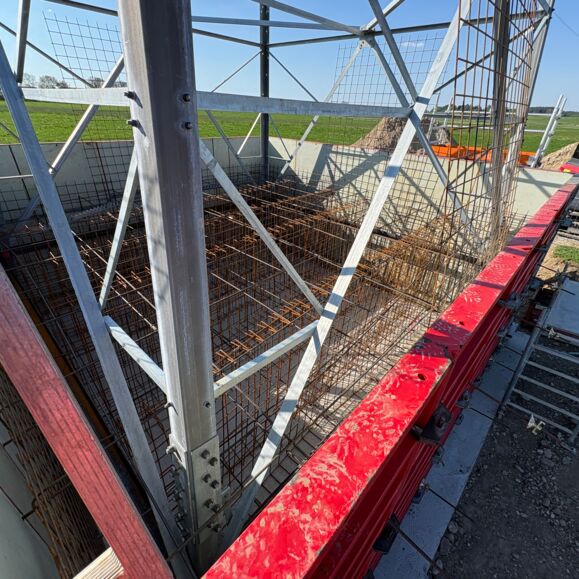

Mast 55: Fundament: Ertüchtigung durch ein Block-Hochwasserplatten-Fundament (ca. 340 m³) Mast Nr. 55a: Block- Platten-Hochwasserfundament (Neubau) (ca. 330 m³)

Gesamtgewicht der Masten:

Stahsanierung Mast 55: ca. 3,6 to Stahl Neubau Mast 55a: ca. 15,4 to Stahl

Beseilung:

Leiterseil: Al/St 240/40 ESLK: AY/AW 216/33

Besonderheiten:

Hochwasserfundamente mit Höhe von ca. 6 m Einbau des neuen Mastes 55a in die Leitungstrasse zwischen Mast 55 und 56
